Статья Алексея К. Страница 3 из 4

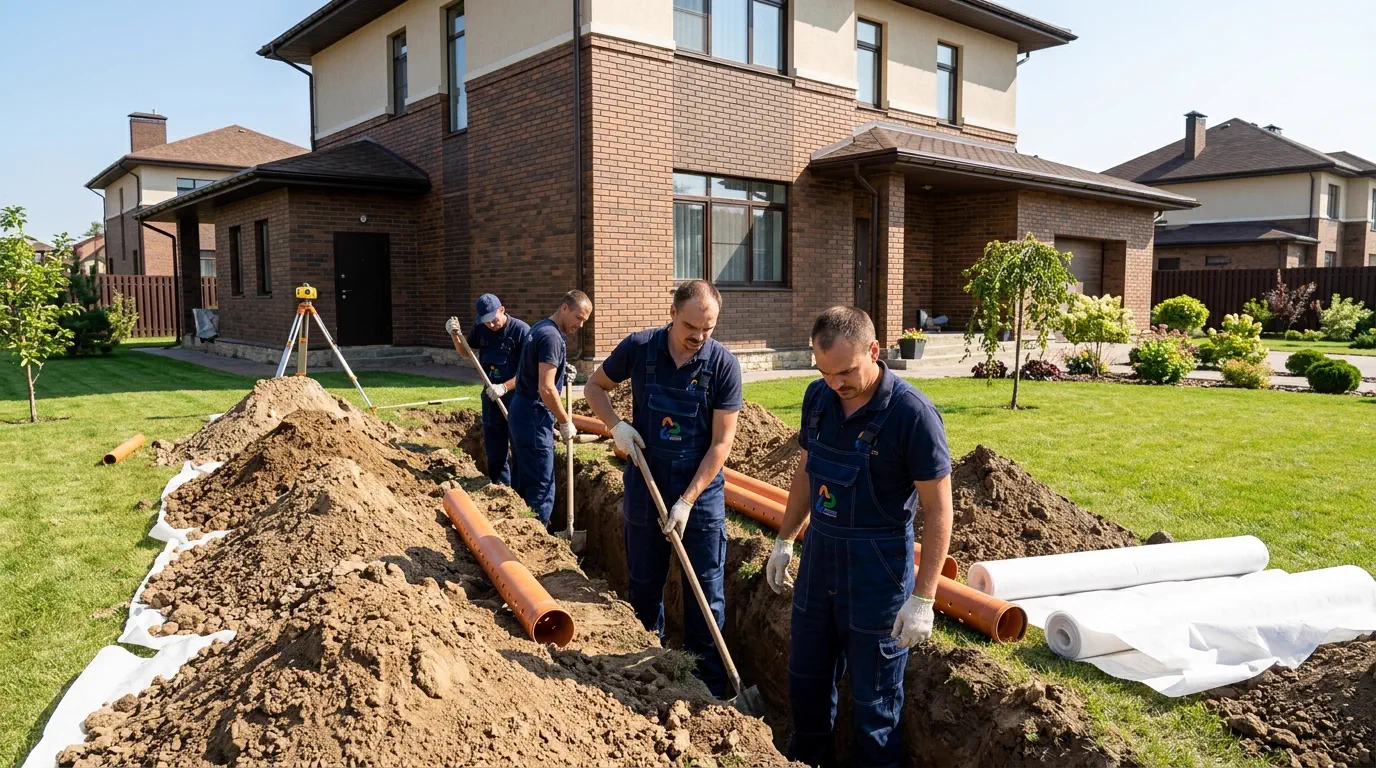

Бригада копает траншеи для дренажа

Я строитель, поэтому наблюдал за каждым шагом

Как шла работа: день за днём

Разметка
Разметили трассы по проекту. Колышки, шнурка. Совпадает со схемой до сантиметра. Я проверил рулеткой.
Траншеи
Копали вручную. Фундамент свежий, коммуникации подведены. Экскаватором рискованно: можно повредить гидроизоляцию или трубы.
Уклоны
2 см на метр, проверяли нивелиром на каждом участке. Правильный уклон — залог того, что вода пойдёт куда надо, а не встанет в трубе.
Пирог дренажа
Песчаная подушка, геотекстиль Дорнит 200, щебень 20-40, труба 110 мм перфорированная, щебень, геотекстиль, засыпка грунтом.
Колодцы
4 смотровых + 1 сборный с насосом. Крышки вровень с землёй — не торчат, не мешают газону.
Уборка
Выровняли грунт, убрали за собой. Участок чище, чем до приезда бригады.

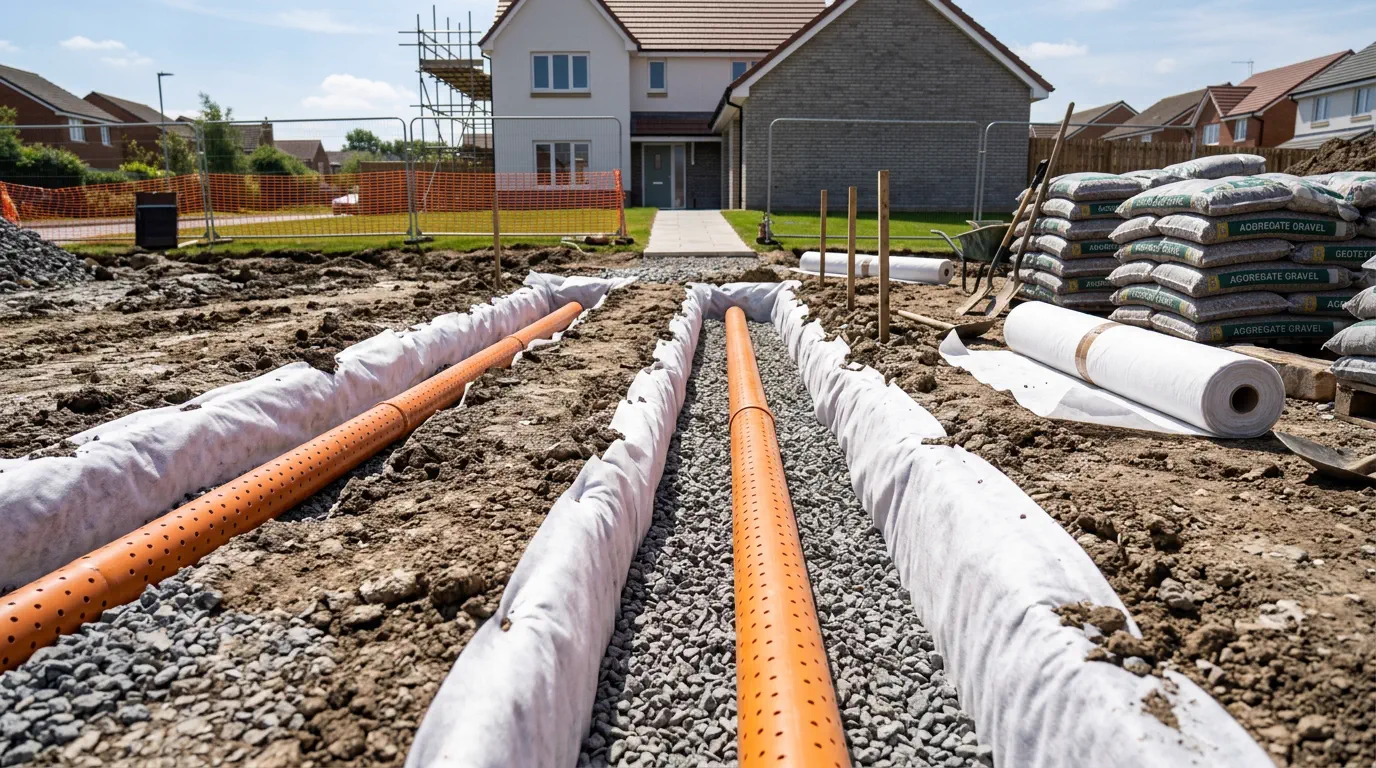

Выкопанная траншея с правильным уклоном
Траншея готова: видна песчаная подушка и правильный уклон

Что я понял как строитель

  1. Ошибка в уклоне на 1 см — через 2 года трубы заилятся. Нивелир обязателен.
  2. Экономия на геотекстиле — через 3 года щебень забьётся глиной. Дорнит 200, не меньше.
  3. Неправильная глубина — вода пойдёт мимо дренажа. Прямо в фундамент.
  4. 12 лет строю дома, видел последствия: трещины в стенах, мокрые подвалы, грибок.
  5. Чинить в 3-5 раз дороже, чем сделать сразу. Каждый раз.

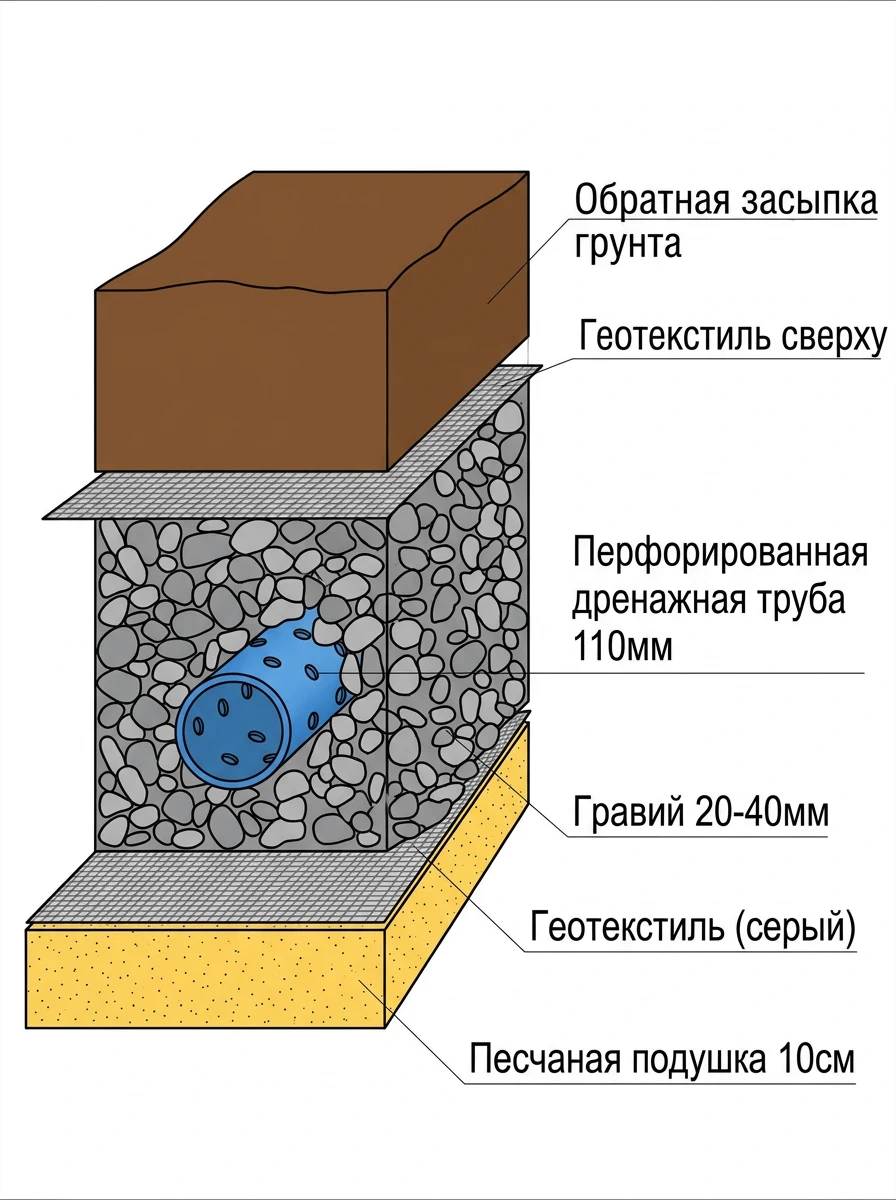

Разрез дренажной траншеи
Разрез траншеи: геотекстиль, щебень, перфорированная труба 110 мм, обратная засыпка
Без дренажа
1,3 млн ₽
Ремонт фундамента: 800 000
Борьба с плесенью: 300 000
Переделка отмостки: 200 000
С дренажом
273 000 ₽
Полная система под ключ
Гарантия 3 года в договоре

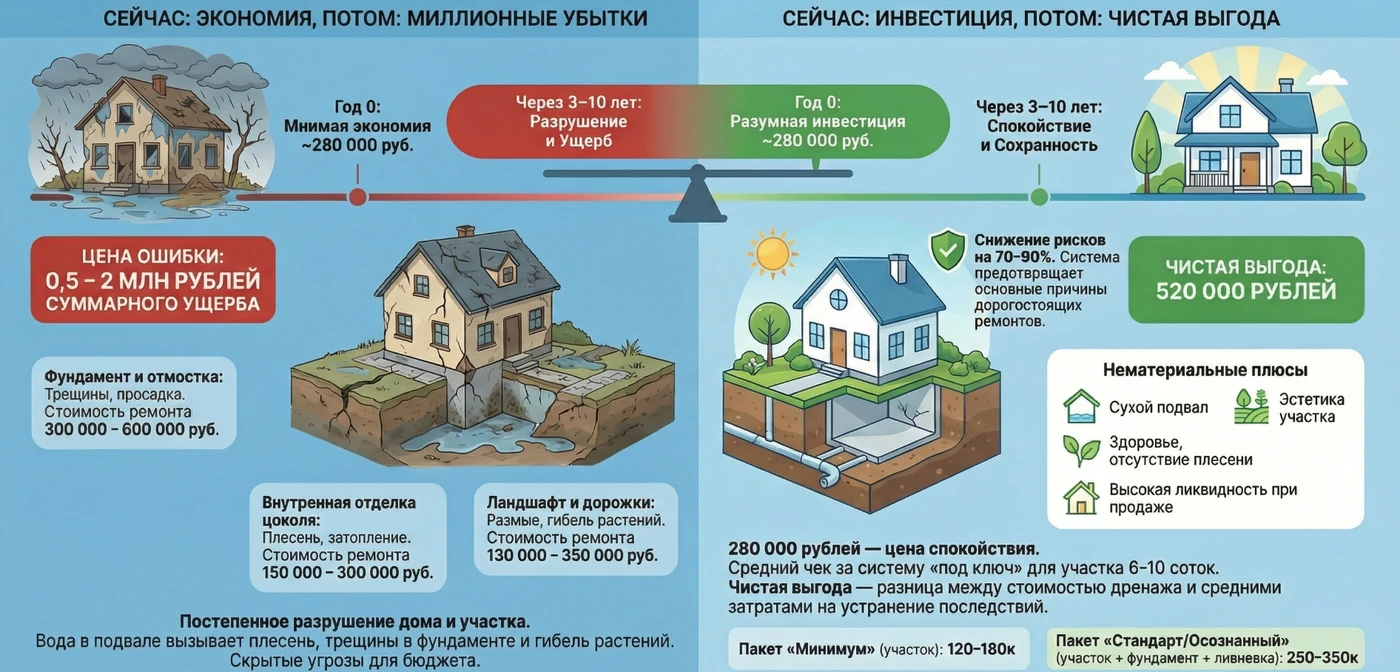

Сравнение стоимости: дренаж vs ремонт
Дренаж vs последствия: разница в 5 раз

273 000 за систему, которая защищает дом стоимостью 15 миллионов. Это 1,8% от стоимости дома. Страховка фундамента на десятилетия.

Прошёл год. Первая весна в новом доме. И вот что я увидел...

Чем всё закончилось →
